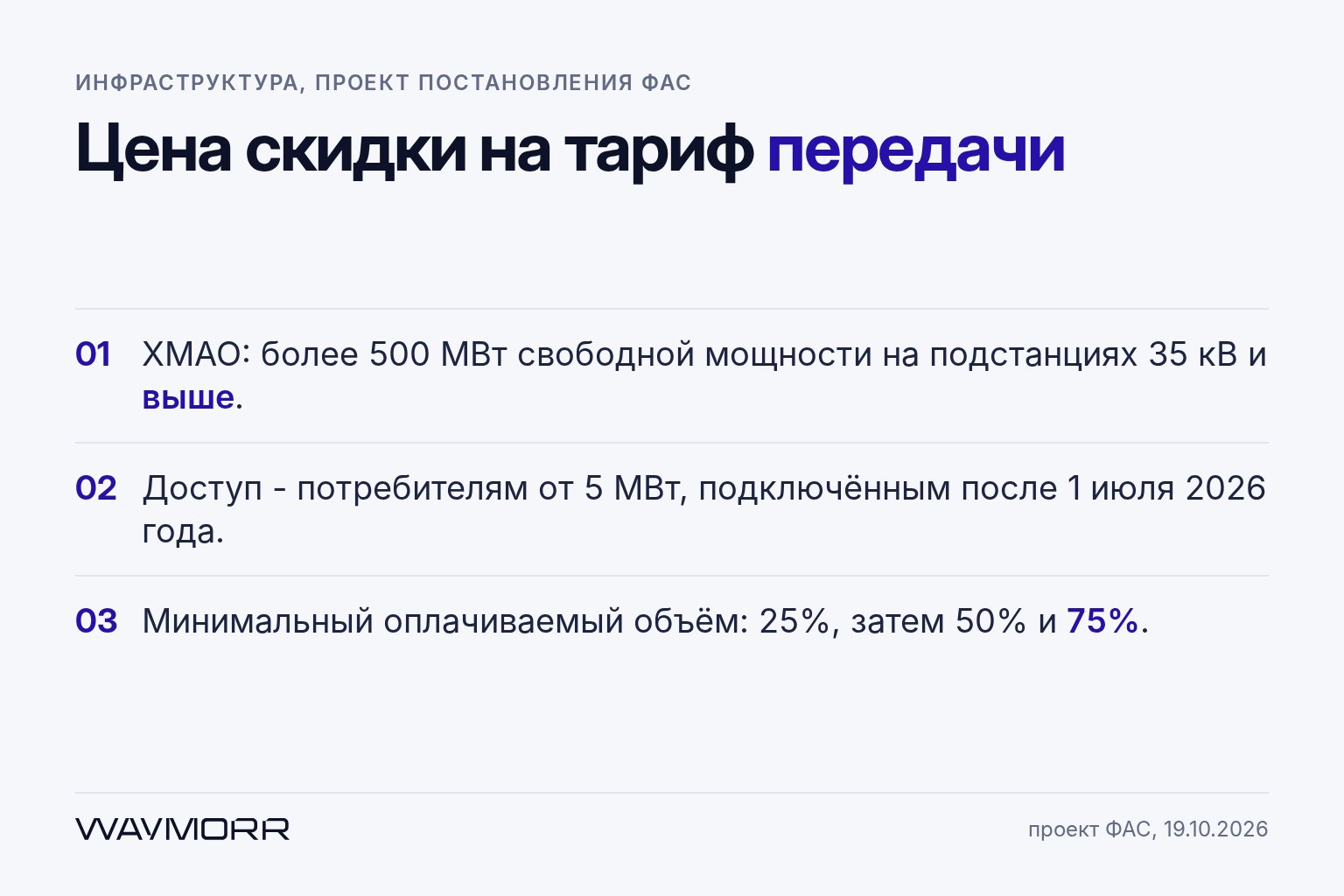

Скидка на тариф передачи в обмен на минимальный объём

· 6 мин чтения · 4 просмотров
Скидка на тариф передачи в обмен на минимальный объём

ФАС опубликовала проект постановления, который вводит механизм стимулирования спроса на электроэнергию у недогруженных центров питания. Адрес у механизма конкретный: невостребованные подстанции «Россети Тюмень» в Ханты-Мансийском автономном округе, и майнеры названы главной аудиторией. Разбираем, что именно предложено и во что обходится скидка.

Что в проекте

Условия доступа к специальному тарифу:

Параметр Значение
Регион ХМАО, зона «Россети Тюмень»
Свободная мощность более 500 МВт на подстанциях 35 кВ и выше
Порог потребителя от 5 МВт
Дата подключения после 1 июля 2026 года
Подключение к объектам системообразующей ТСО

Список подстанций, попадающих под механизм, ФАС утверждает отдельно и согласует с системообразующей территориальной сетевой организацией. Отдельно в проекте зафиксировано, что мера не должна приводить к росту тарифа для остальных потребителей.

Это не первая инициатива ведомства по майнингу за осень: в сентябре ФАС публиковала законопроект о запрете совмещать передачу электроэнергии с управлением майнинговой инфраструктурой.

Почему сети вообще предлагают скидку

Разброс цен на электроэнергию между регионами определяется в первую очередь сетевой составляющей. Генерация даёт куда меньший разброс. Передача в среднем даёт 40-45% конечной цены киловатт-часа. Там, где подстанция построена под нагрузку, которой больше нет, сеть несёт постоянные расходы на объект без выручки с него.

В зоне «Россети Тюмень» это узлы в районах с истощёнными нефтяными месторождениями: по оценке самой компании, около 800 МВт недогруженной мощности. Майнинг подходит под такую задачу по одной причине - он переносимый и привязывается к узлу, рынок сбыта рядом с площадкой ему не нужен.

Механизм стоит рядом с другой историей этого года, где дешёвый киловатт продавали за управляемость нагрузки: зачем сети дешёвый тариф для майнинга.

Цена скидки: минимальный оплачиваемый объём

Главное в проекте - обязательство, встроенное в скидку. Потребитель платит за передачу по минимальному объёму, заданному как доля от максимальной мощности:

Период Минимальный оплачиваемый объём
Годы 1-3 25% максимальной мощности
Годы 4-5 50%
Годы 6-7 75%
Далее по фактическому максимальному использованию сети

Семь лет шкалы - это полный цикл жизни одного парка оборудования и один халвинг внутри него (следующий, по расписанию протокола, около апреля 2028 года). Шкала растёт, а доход на терахеш за это время зависит от сложности сети, которую проект не контролирует.

Что это меняет в расчёте площадки

До такого механизма тариф сидел в модели как переменная часть расхода: встали машины - упал счёт. С минимальным оплачиваемым объёмом часть платежа становится постоянной.

Считать нужно три вещи.

  1. Фактический коэффициент загрузки за год, а не проектный. Пуск площадки занимает месяцы: техприсоединение, поставка, монтаж, вывод на мощность. Минимальный объём начинает считаться раньше, чем парк выходит на полную загрузку.
  2. Период вывода на мощность отдельно. Если первый год площадка работает на четверти парка, платёж по 25% максимальной мощности съедает тот самый период, когда выручки ещё почти нет.
  3. Чувствительность к категории надёжности. Ограничение подключений майнинга IV категорией означает отключаемость по команде сети, то есть часы простоя, которые минимальный объём всё равно оплачивает. Условия подключения по этой категории разбирали отдельно: IV категория надёжности.

Арифметика простая. Если скидка на передачу снижает конечную цену на условные 15%, а минимальный объём заставляет оплатить 25% мощности в месяцы простоя, выигрыш появляется только выше определённой загрузки. Это точка, которую считают до подписи, и считают по своему парку: ставка пула, фактическая эффективность машин в Дж/TH, PUE площадки.

Проверить порог по своему оборудованию можно в калькуляторе окупаемости, а готовые тарифы размещения по направлениям - на странице Майнинг-отель.

Что дальше

Проект опубликован 19 октября 2026 года и пока не принят. Открытых вопросов в нём два, и оба влияют на расчёт: как именно утверждается перечень подстанций и как минимальный оплачиваемый объём соотносится с отключаемостью по IV категории. Пока эти два пункта не закрыты, под механизм считают сценарий; до бизнес-плана ещё рано.

Для оператора практический вывод уже есть. При выборе площадки нужно смотреть на срок, на который законтрактована мощность, и на обязательства, которые идут вместе с тарифом. Низкая цифра в графе «₽/кВт·ч» может нести за собой платёж, который не зависит от того, работает ваш парк или стоит.
